桥梁抬升顶升 桥梁伸缩缝

专业施工团队 可现场安装施工

合作单位

品质认证

大楼平移


所属分类: 建筑整体平移
产品优势: 运行稳定、安全可靠、适用多种建筑、桥梁施工
应用范围:加固完新的圈梁及安装好滚动设备后,将拖动钢绳绕过固定在成排墩桩上的滑轮组和新圈梁上的滑轮组,采用慢速绞车拖动,这个速度很慢大约5厘米/每分钟;建筑物就位后,将轨道和拖车用模板封闭,然后浇筑砼接墙基,要预留回收拖车和轨道的孔洞,当凝固达到强度后,用火焊切割拖车上方的垫条,将拖车与轨道回收,最后将所有空间充填严实。

60s急速响应 30min答复 24h免费定制方案
建筑纠偏平移分类
联系我们

咨询热线:

13712666667

东莞市旭升建筑工程有限公司

手 机:13712666667

邮 箱: 1017612980@qq.com

网 址:www.xushengec.com

地 址:广东省东莞市道滘镇南阁东二横路1号116室

  当前位置 : 网站首页 > 建筑纠偏平移 建筑整体平移 > 大楼平移

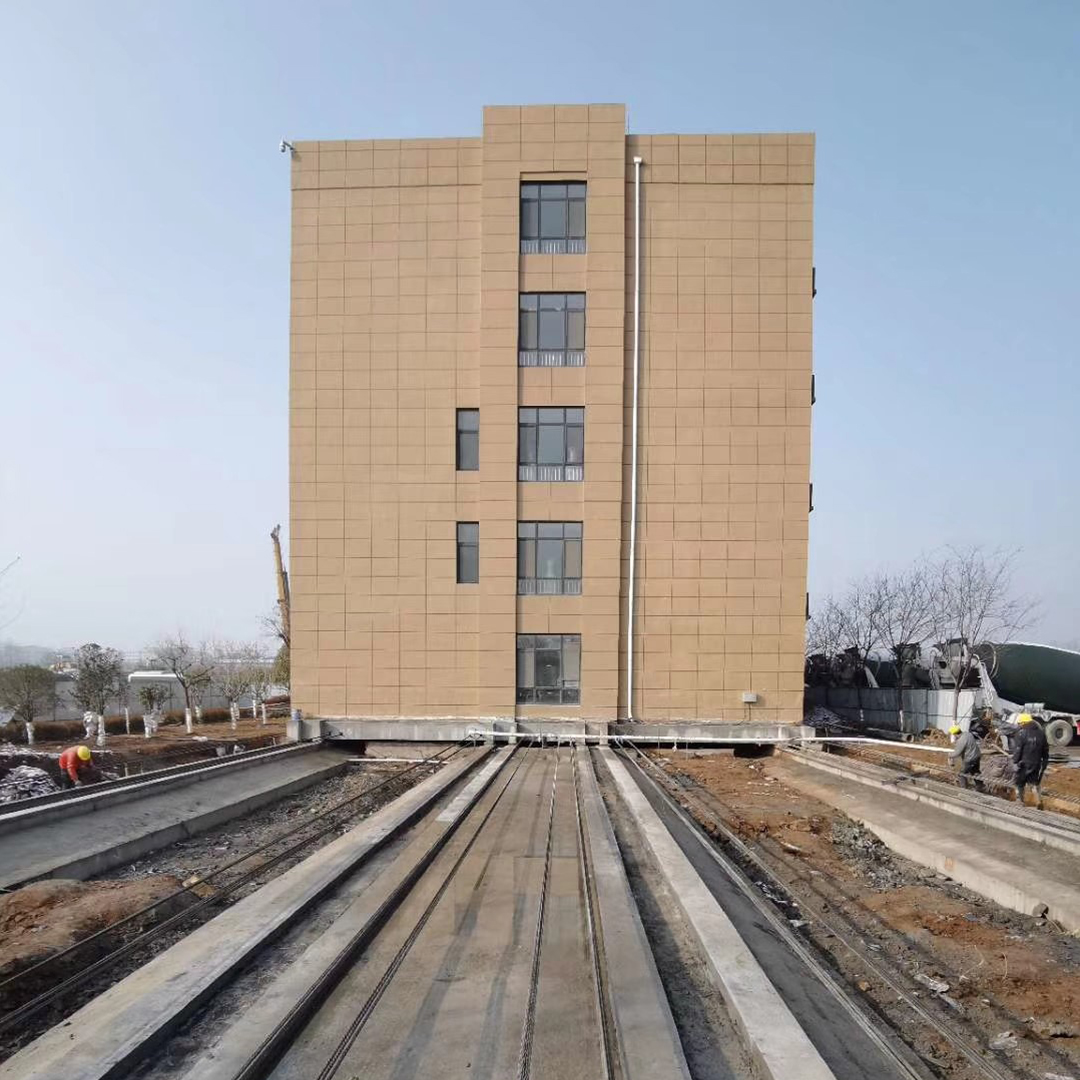

大楼平移

2023-10-28 13:57:45
0
编辑作者:东莞市旭升建筑工程


大楼平移

■ 建筑物平移时基础怎么办?
建筑物平移首先一道工序就是断基,在原建筑物圈梁下开洞,洞内安设千斤顶,千斤顶上方架设组合梁,下方筑底座,断基时相邻墙要间隔进行,断切口高度宽度要满足安装轨道和轨道拖车的要求;
■ 建筑物平移时房子不会散吗?
建筑物平移的实质就是将建筑物做成一个可以拖动的盒子,所以对建筑物也是有一定的要求的,砌体结构的房屋就不能进行平移或平移的成本超过建筑成本,通常平移的都是框架结构,当完成断基工序之后,需要加固新圈梁及安装滚动设备,加固新圈梁及安装滚动设备与基断分段紧密配合交叉进行,断基后要及时构筑下道床,安装轨道和轨道拖车,并砌筑新圈梁,拖车的拖车架与新圈梁预留的上托板相连接,拖车架与上托板之间加垫条,以形成一个牢固的整体,能够有效的避免在平移过程中发生意外。
■ 建筑物是怎么平移的?
加固完新的圈梁及安装好滚动设备后,将拖动钢绳绕过固定在成排墩桩上的滑轮组和新圈梁上的滑轮组,采用慢速绞车拖动,这个速度很慢大约5厘米/每分钟;建筑物就位后,将轨道和拖车用模板封闭,然后浇筑砼接墙基,要预留回收拖车和轨道的孔洞,当凝固达到强度后,用火焊切割拖车上方的垫条,将拖车与轨道回收,最后将所有空间充填严实。
■ 平移建筑物之步骤
1、加固原建筑物使其成为可移动体。
2、设置新基础,除满足一般基础的设计要求外,还要能够随整体移动荷载。
3、安装移动轨道和滚动支座。建筑物平移时对轨道的要求较高:1)轨道必须水平,以减少摩阻力;2)能随滚动支座移动过程中的作用力。
4、设置牵引支座。牵引支座,千斤顶,钢丝绳和牵引环组成牵移建筑物的动力系统,牵引支座络千斤顶提供足够的反力才能使建筑能移动,牵引支座的数量需要经过计算确定。
5、移动行进控制。行进系统由行进标尺,移动显示指示针和终点限位装置三部分组成。
6、行进移动过程: 安装千斤顶(调整钢丝绳)--> 牵移(随时安装可移动轨道和滚动支座)--> 换千斤顶--> 牵移--> 一直到达新址。
7、到位后上部结构与基础连接。

上一篇没有了
下一篇房屋平移2023-08-07

长沙桥梁加固厂哪家专业?厂家企业实力

长沙桥梁加固厂哪家专业?图片长沙桥梁加固厂哪家专业?厂家 长沙桥梁加固厂哪家专业?图片长沙桥梁加固厂哪家专业? 长沙桥梁加固厂哪家专业?图片长沙桥梁加固厂哪家专业?厂家

旭升建筑工程 专注建筑桥梁施工

桥梁支座更换 钢箱梁顶推 桥梁伸缩缝更换

网架提升顶升 建筑纠偏平移 顶升设备租赁
